Строим дом из бруса. Как построить дом из бруса своими руками, даже если вы без опыта: пошаговая инструкция

11.10.2023 в 13:07

Строим дом из бруса. Как построить дом из бруса своими руками, даже если вы без опыта: пошаговая инструкция

В последние годы все чаще потребители отдают предпочтение строительству брусовых домов.

После того, как подготовлен проект, закуплены строительные материалы, возникает вопрос, нанимать профессионалов или заняться строительством самостоятельно.

Если имеется хоть какой-то опыт в строительной отрасли, то можно возводить жилище своими руками, главное, подготовить все необходимые материалы и четко соблюдать поэтапную технологию строительства.

требуется подготовить необходимые расходные материалы и инструменты :

Строим дом из бруса. Как построить дом из бруса своими руками, даже если вы без опыта: пошаговая инструкция

В последние годы все чаще потребители отдают предпочтение строительству брусовых домов. Это связано с тем, что брусовые дома - это экономное и экологически чистое решение для жилья. Они изготавливаются из натуральных материалов, таких как дерево, и имеют низкий уровень энергопотребления.

После того, как подготовлен проект, закуплены строительные материалы, возникает вопрос, нанимать профессионалов или заняться строительством самостоятельно. Если имеется хоть какой-то опыт в строительной отрасли, то можно возводить жилище своими руками, главное, подготовить все необходимые материалы и четко соблюдать поэтапную технологию строительства.

Требуется подготовить необходимые расходные материалы и инструменты:

  • Доски из бруса (для основания, стен, перекрытий)
  • Крепежные элементы (например, гвозди, саморезы)
  • Материалы для отделки (например, краска, лак, обои)
  • Инструменты (например, дрель, рубанок, уровень)
  • Профессиональные инструменты (например, циркулярка, шурукоприклеитель)

Важно! Перед началом строительства убедитесь, что у вас есть все необходимые инструменты и материалы, а также четкая инструкция по строительству.

Шаг 1: подготовка территории

Первым шагом является подготовка территории, на которой будет возводиться дом. Это включает в себя:

  • Уборку территории от мусора и дикого леса
  • Установку временных дорожек и ограждений
  • Выравнивание территории

Шаг 2: возведение фундамента

Вторым шагом является возведение фундамента. Это может быть:

  • Захоронение фундамента из бетона
  • Установка фундамента из бруса

Шаг 3: возведение стен

Третьим шагом является возведение стен. Это может быть:

  • Установка досок из бруса
  • Установка панелей из бруса

Шаг 4: возведение перекрытий

Четвертым шагом является возведение перекрытий. Это может быть:

  • Установка досок из бруса
  • Установка панелей из бруса

Шаг 5: отделка

Пятым шагом является отделка. Это может быть:

  • Нанесение краски
  • Нанесение лака
  • Установка обоев

Важно! Отделка - это последний шаг, но не менее важный. Она поможет вам создать уютный и комфортный интерьер в вашем доме.

Если у вас нет опыта в строительстве, рекомендуется нанять профессионалов, которые помогут вам построить дом из бруса.

  1.  Необработанный сосновый брус, размером 150х150 или 150х100. Лучший материал – древесина, заготовленная зимой. Пиломатериал должен иметь естественную влажность, поэтому потребуется просушка.
  2. Доски. Пригодятся для проведения вспомогательных работ (создание нагелей, настил пола, обрешетка). Доски рекомендуется выбирать просушенные.
  3. Нагели. Нужны для закрепления рядов брусьев между собой. Нагели можно купить готовые или сделать самостоятельно. Размер сечения необходимо рассчитывать под размер сверла, то если брать сверло диаметром 25 мм, нагель должен быть 22х22 мм.
  4.  Пакля. Пакля – льняной рулонный материал, необходимый для утепления между рядами венцов. Также можно использовать сухой мох сфагнум или войлок.
  5. Рубероид. Рулонный материал, служащий гидроизоляцией для крыши и фундамента.
  6. Антисептические составы. Специальные средства, защищающие древесину от гниения, развития грибков, плесени. Каждый брус рекомендуется обрабатывать антисептическими пропитками.
  7. Гвозди, саморезы, скобы, уголки. Материалы, необходимые для крепления элементов постройки.
  8. Песок, щебень, цемент для устройства фундамента
  9. Уровень, угольник, рулетка, отвес. Измерительные инструменты, без которых при проведении строительных работ не обойтись.
  10. Ручные инструменты: молоток, топор, гвоздодер, стамеска, кувалда, ножовка.
  11. Электрические инструменты: рубанок, лобзик, торцовочная и циркулярная пилы, дрель.

Строительство дома из бруса поэтапно. Строительство коробки

Строительство дома из бруса поэтапно. Строительство коробки

Монтаж обвязки на винтовом фундаменте

Всё начинается с монтажа обвязки, которую устанавливают на фундамент любого типа, предварительно подстилая отсечную гидроизоляцию. Когда мы строим из бруса дом своими руками, то именно на нижний венец приходится наибольшая нагрузка по влажности.

Именно поэтому под него дополнительно может подкладываться подвенечная доска из лиственницы толщиной 50 мм. Или доску или нижний венец обязательно нужно пропитывать антисептиком, что на порядок увеличивает её эксплуатационный период.

Но давайте разберёмся, какую пользу приносит подвенечная доска? Рано или поздно низ будет загнивать и в этом не помогут никакие препараты, которыми обрабатывают древесину. Но ведь заменить доску гораздо легче и дешевле, чем весь венец!

Строительство дома из бруса поэтапно. Строительство коробки

Крепление обвязки к фундаменту болтами

Обвязка зачастую служит ростверком и её нужно закреплять на фундаменте болтами, утопленными, как минимум, на 10 мм, но это делается не сразу. Сначала этот контур стыкуется на углах (обычно, это делается «в полдерева»), а сам стык просто скрепляется гвоздями, чтобы он не разъехался. После этого замеряем диагонали – расхождение в размерах не должно превышать ±2 мм – после этого можно фиксировать брус анкерными болтами.

Мы продолжаем рассматривать, как построить дом своими руками из бруса, и приступаем к креплению первого венца. Под него, как и под все остальные венцы, если у них гладкая фуга, обязательно укладывается льняная или джутовая лента.

В обвязку и верхний венец врезают лаги для пола, причём, делают это сразу, не поднимая стены выше. Хотя можно зафиксировать их и стальными уголками с усилением, только саморез при этом должен входить в древесину не менее чем на 40-50 мм.

Строительство дома из бруса поэтапно. Строительство коробки

Стыковка углов без остатка

Сборка стен производится повенечно, то есть, каждый ряд укладывается поочерёдно. Но для удобства на лаги иногда просто настилают доски без крепления, хотя в некоторых случаях пол делают сразу. Если используется  сухой или клееный профилированный брус , то ленточный уплотнитель применяется только на стыках, а между профилированными соединениями он не нужен.

Строительство дома из бруса поэтапно. Строительство коробки

Соединение нагелями

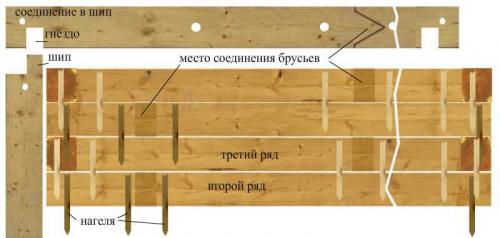

В тех случаях, когда пиломатериал имеет естественную влажность, при высыхании может произойти геометрический сдвиг профилей относительно друг друга. Поэтому чтобы избежать деформации и сделать стену крепкой, брус соединяют между собой специальными деревянными гвоздями или нагелями, как их принято называть. Нагели забивают в шахматном порядке либо через два ряда на третий, либо с одного на другой.

Примечание. Отверстие под нагели сверлится с однозначным диаметром или даже на несколько миллиметров больше. Если сделать его меньше, то при усадке стен брус будет на них зависать. Кроме того, отверстие должно получиться на 15-20 мм глубже длины нагеля.

Строительство дома из бруса поэтапно. Строительство коробки

Оконные и дверные проёмы

В тех местах, где есть оконные и дверные проёмы, брус кладут более короткий, но стена у проёма будет получаться ослабленной. Чтобы избежать расшатывания и деформации, через проём оставляют один или несколько целых брусьев, как это показано на фото вверху. После окончания сборки коробки их попросту вырезают.

Как построить дом из бруса 150х150. Монтажные работы

Как построить дом из бруса 150х150. Монтажные работы

Установка прямого угла

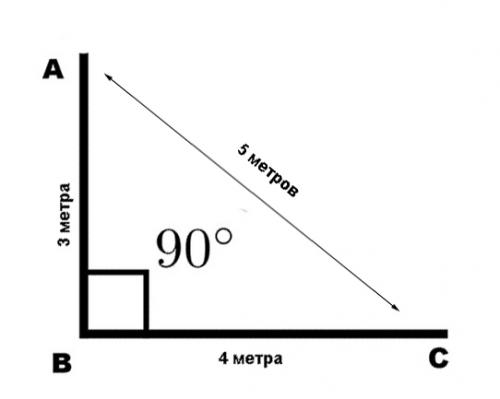

Начнём с того, что технология строительства дома из бруса 150х150 требует выставления прямых углов – сначала на фундаменте, а потом на нижней обвязке. Посмотрите на верхнее изображение – если от точки B растянуть два шнура по 3 м и 4 м, а между концами A и C установить расстояние 5 м, то угол ABC получится прямым — 90⁰. Благодаря этому углу вы можете заложить ровное основание, а остальные стороны можно выставлять по сходству диагоналей.

Для того чтобы выставить нижнюю обвязку, вам нужно её собрать, но при этом не прикручивать к ростверку ленте или столбам. Замеряйте диагонали – они должны получиться у вас одинаковыми – расхождение в этих параметрах не должны превышать ±2 мм. Когда это будет закончено, и под профили вы установите отсечную гидроизоляцию, можете прикручивать собранную конструкцию анкерными болтами.

Как построить дом из бруса 150х150. Монтажные работы

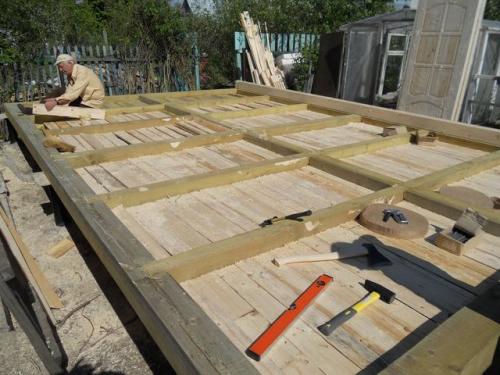

Нижняя обвязка и черновой пол дома из обычного бруса 150х150

Теперь самое время подумать об утеплении пола, но вначале нужно будет прикрутить лаги, которые будут фиксироваться либо металлическими уголками с усилением, либо будут врезаться в обвязку.

На нижней стороне лаг с двух сторон прикручивают так называемый черепной брус, который служит для установки на нём чернового или нижнего пола. Этот пол можно делать из разных пиломатериалов – фанеры, ДСП, ОСП и даже из необрезной доски – его назначение это поддержка утеплителя (минеральной ваты, пенопласта или керамзита).

Для половых балок не обязательно использовать брус такой же толщины – для этого будет достаточно доски 100×50 мм или 150×80 мм. Нижние венцы больше всего подвержены воздействию влаги, поэтому их обязательно нужно обработать антисептиком. Также сделайте это и для чернового пола, защитив его от гниения, грибка и плесени.

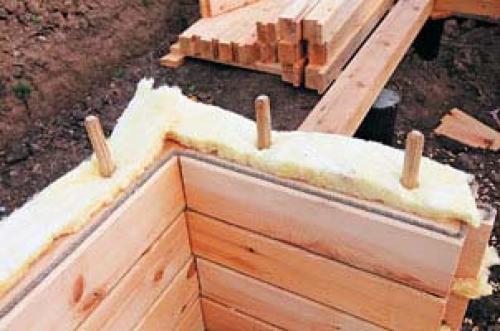

Все дома из бруса 150 на 150 на 200 на 200 нужно уплотнять джутовой или льняной лентой, которая устанавливается между профилями. Если при этом лента будет уложена с напуском в одну сторону, то этот край можно будет использовать после сборки коробки для конопатки.

Как построить дом из бруса 150х150. Монтажные работы

Крепление нагелями

Как вы понимаете, древесина имеет склонность к деформации от повышенной влажности. Поэтому чтобы брус не расходился относительно друг друга, через каждые полтора-два метра, по углам и на продольных стыках его скрепляют нагелями. Обычно это делают через два ряда на третий, но каждое крепление смещают на 10-15 см, чтобы не создавать сплошную линию.

Отверстие под нагель не должно быть меньше самого гвоздя, так как при усадке балки будут попросту зависать на нагелях и некоторые строители даже рекомендуют делать его на несколько миллиметров больше. По длине шкант должен утапливаться на 15-20 мм и это опять-таки по причине усадки – брус ссохнется, и верхняя часть гвоздя будет упираться в верхний ряд.

Как построить дом из бруса 150х150. Монтажные работы

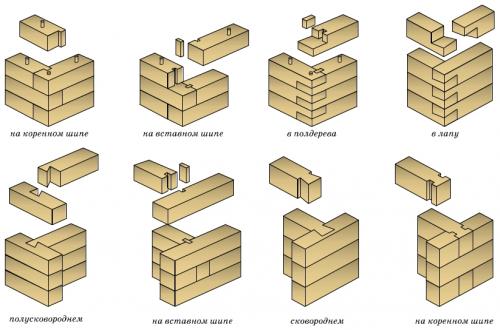

Методы стыковки

Угловые стыки можно делать по-разному, но чаще всего используется метод «в полдерева» и «в лапу». Вы можете посмотреть эти и другие способы на верхнем изображении. Кроме углов, если стена будет более 6м, вам придётся делать продольные соединения, чтобы нарастить профили – в этом месте обязательно фиксируйте ряд нагелями.

Как построить дом из бруса 150х150. Монтажные работы

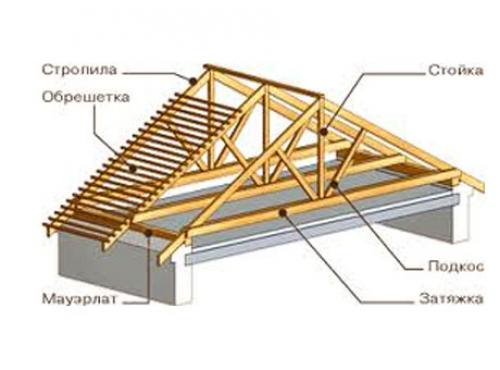

Двускатная крыша

Вам не придётся отдельно укладывать мауэрлат, так как  и его заменит верхняя обвязка, к которой также будут крепиться потолочные балки. В качестве балок вы можете использовать тот же материал, что и для пола – 100×50 мм.

К тому же из него вы сможете собрать стропила, стойки, подкосы и коньковую балку. Стропильные ноги лучше всего собирать своими руками прямо на крыше, чтобы вам не пришлось поднимать эту конструкцию с земли на верёвках.

Ширина профиля (м)Расстояние между балками 1,0м
Общая нагрузка (кг/м2)
150250350450
Высота балки (см)
51015510155101551015
2,01011
2,5101213
3,0121415
3,51416
4,0161916
4,5181621
5,02017

Расчёт минимальных сечений

Крутизна уклона не предусматривается ГОСТами и СНиПами, и этот параметр вы будете делать по собственному усмотрению. Но не следует забывать о том, что чем этот уклон будет больше, тем меньше там будет задерживаться снег. Также вам нужно будет позаботиться о пароизоляции – от потока тёплый воздух будет подниматься к кровле, а это вызовет образование конденсата.

Оконные и дверные коробки можно ставить только после окончательной усадки или же оставлять вверху обсада компенсационный зазор, как это показано на фото вверху. Но зазор вы можете не рассчитать, сделав его больше или меньше, поэтому, лучше всего сделать это через год или полтора после сборки коробки.

Примечание. Для повышения огнестойкости древесины вы можете использовать солевые или несолевые антипирены, которые зачастую перемешиваются с антисептиками.
